由宁海丽景看楼地面聚氨酯保温隔声施工应用
01 项目简介
宁海温泉丽景花园是宁海县深甽镇首个商品房住宅小区,该项目位于浙江省宁波市宁海县,而宁海当地以发展温泉旅游业闻名。
该项目一期工程由13幢住宅楼和1幢综合楼组成,已于2014年底竣工;二期工程由9幢住宅楼和1座幼儿园组成,目前二期整体工程量已完成过半,预计明年竣工。
丽景花园二期项目的楼地面保温工程使用了越大聚氨酯保温材料,由越大施工团队完成喷涂施工。
02 使用产品
宁海丽景花园二期项目是越大首个楼地面保温隔声项目。由于居民住宅楼对建筑物隔声效果要求较高,该项目使用了越大YD4530-F楼地面保温隔声专用聚氨酯。
上海越大推出的楼地面保温隔声聚氨酯产品导热系数低,粘贴强度强,可保护建筑主体结构,增加建筑物的使用寿命,有效减少潮气对建筑的侵蚀,并且添加了改性石墨阻燃剂,可达B1级阻燃。
材料经过改良配方,可在不降低过多保温性能的同时,提高室内隔声效果。且施工作业过程对环境污染小,操作简单便捷,熟化期短,施工快。
03 施工步骤

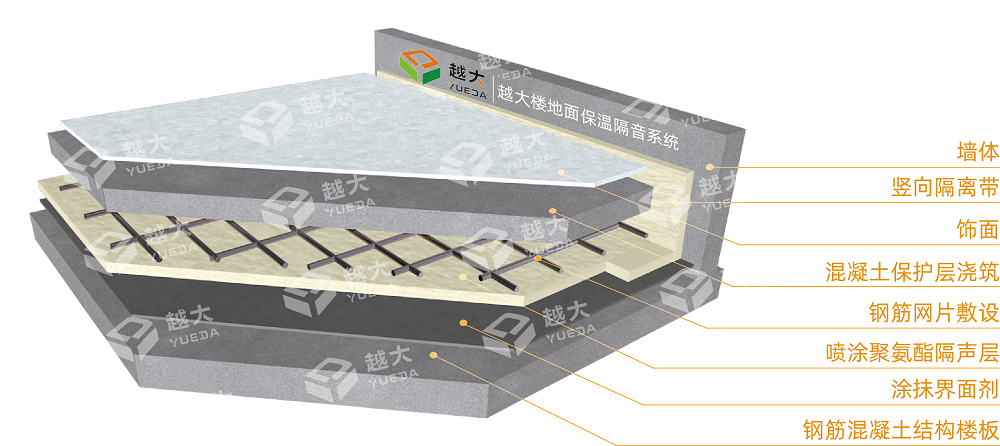

楼地面保温隔声系统图

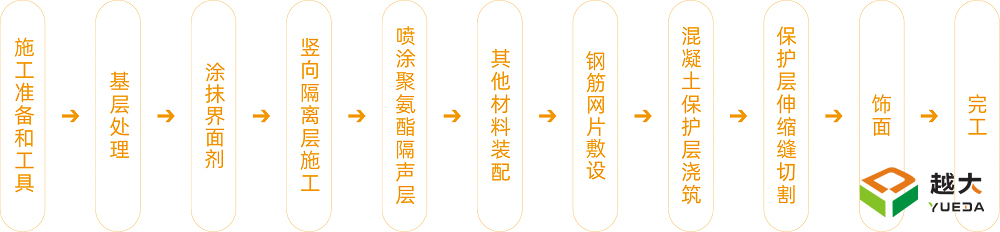

施工工艺
1)施工准备和工具

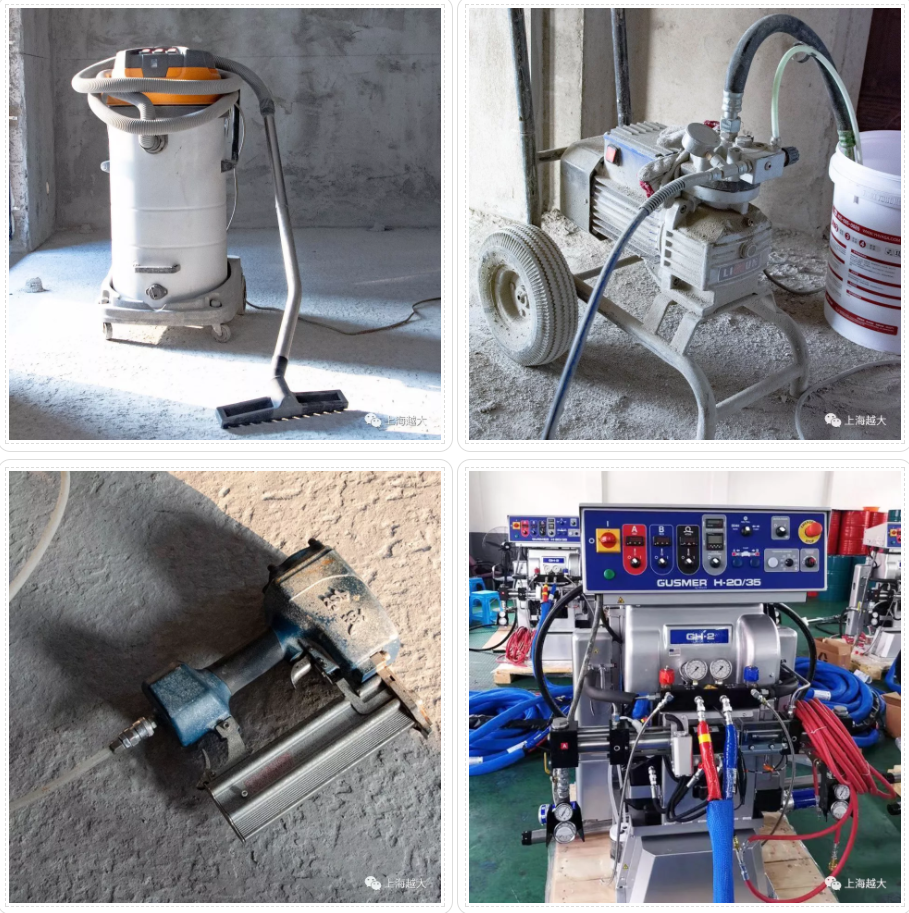

现场施工工具包括:吸尘器、界面剂喷涂机、气钉枪、双组份聚氨酯发泡喷涂机等。
02 基层处理

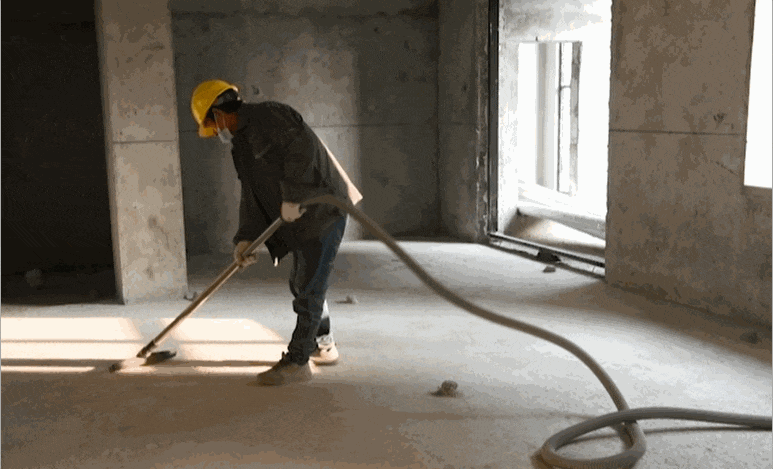

聚氨酯喷涂施工前,需清扫浮灰,避免扬尘,保持基层平整干净。

03 涂刷界面剂
将界面剂连续均匀喷涂于基层表面,防止灰尘浮渣、收缩开裂等不良影响,增强基层粘结力。该项目使用了东方雨虹的华砂PMC-500多功能界面剂,具有高渗透、高增强、多用途的特点。
04 隔离防护层施工

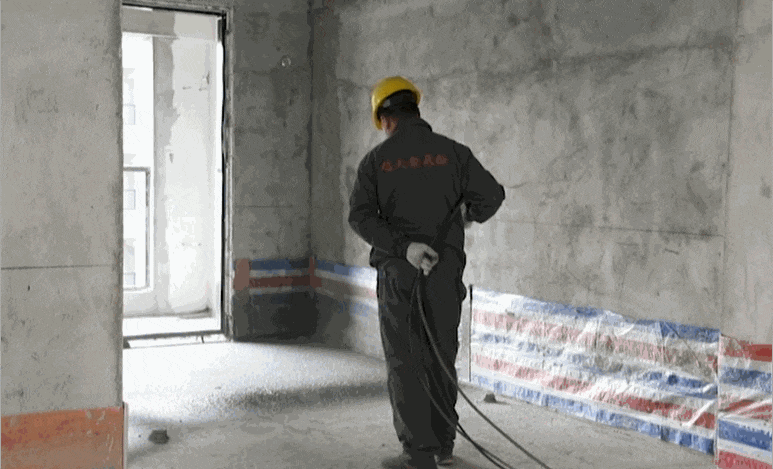

施工前对墙面四周进行隔离防护,避免泡沫飞散、污染墙体。
05 喷涂聚氨酯隔声层

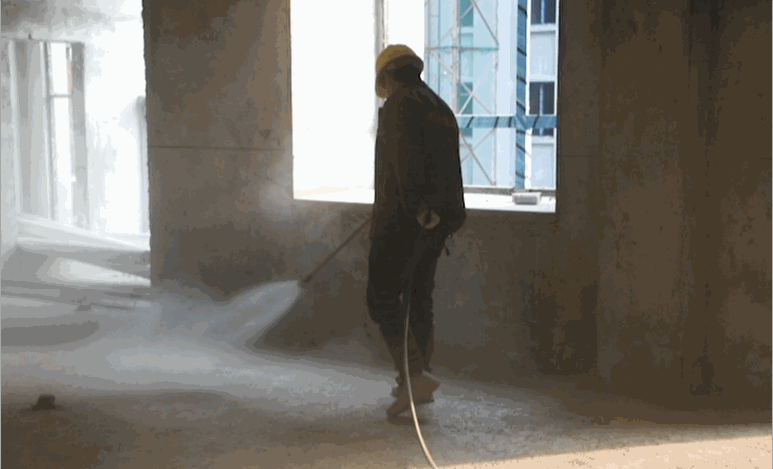

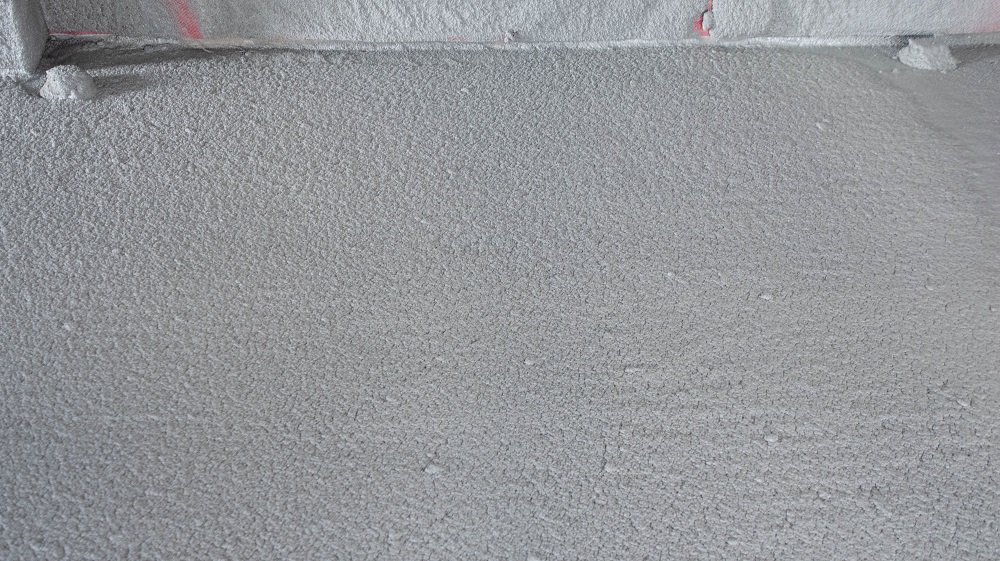

在对墙面进行竖向隔离层施工后,喷涂硬泡聚氨酯保温层。启动双组份聚氨酯发泡喷涂机,待液料配比调至正常后,正式开始喷涂作业,将雾化状聚氨酯泡沫喷涂在楼地面基层上,即刻形成1公分左右的硬质聚氨酯泡沫。

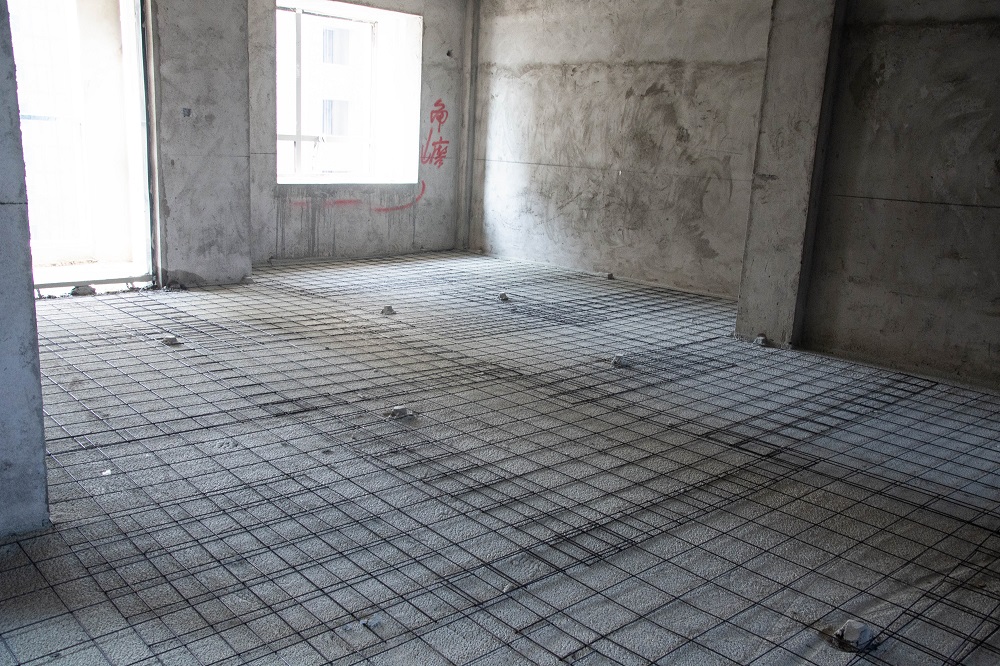

06 钢筋网片敷设
聚氨酯楼地面施工完成后20分钟内严禁上人,熟化24小时后,进行钢筋网片敷设。
07 混凝土保护层浇筑

采用C20细石混凝土进行浇筑,保证钢筋网片居于保护层厚度的中间位置。
08 保护层伸缩缝切割

保护层混凝土终凝后,进行伸缩缝切割。
至此,楼地面保温隔声系统的施工步骤大体完成。
